En el transcurso del presente año, nuestro equipo sigue trabajando continuamente para garantizar el compromiso con nuestros inversionistas y clientes. A continuación, se presenta un resumen de los avances de obra de Ascende Parque Industrial, donde se destaca el progreso en las diferentes áreas de trabajo y el cumplimiento de los plazos establecidos. Este informe tiene como objetivo ofrecer una visión clara y actualizada sobre el estado del proyecto, identificar los logros obtenidos y resaltar las acciones que se están tomando para asegurar el éxito de la obra en las siguientes fases.
Vialidades

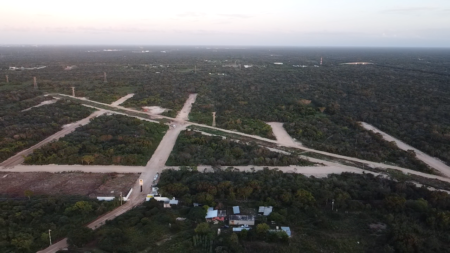

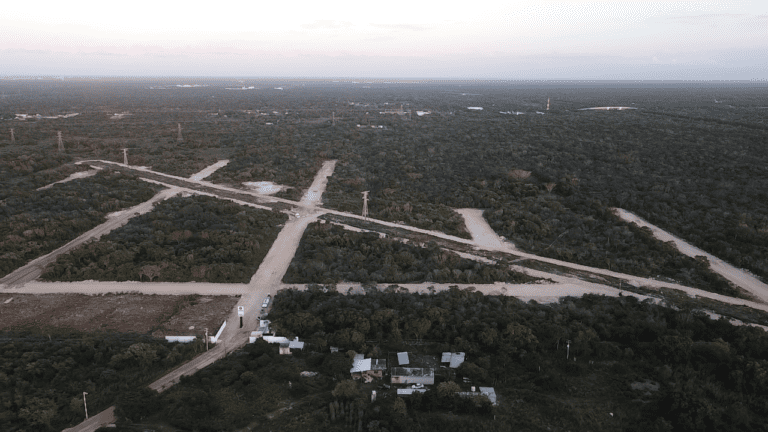

Durante el primer trimestre del 2024 se estuvo trabajando en la apertura, limpieza y desmonte de vialidades, para después continuar con las bases hidráulicas. Actualmente, todas las calles, desde el acceso del desarrollo hasta las calles secundarias, están totalmente transitables en calle blanca.
Estamos próximos a iniciar los trabajos de pavimentación sobre el acceso y la avenida principal.
Caseta de Vigilancia y Administración

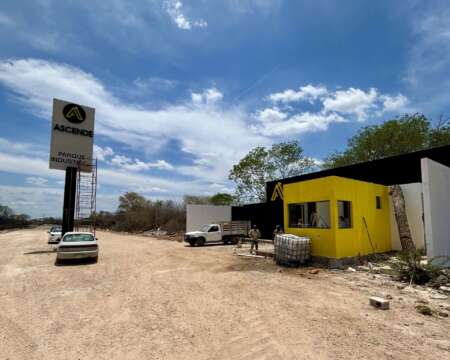

Durante esté año se llevaron a cabo los trabajos de construcción y obra civil del proyecto; la caseta de vigilancia, oficinas administrativas y tótem de Ascende, ya se encuentran finalizadas y en funcionamiento. Actualmente, se recibe a invitados y clientes que busquen conocer más sobre el proyecto.
Servicios
Hemos tenido un gran avance respecto a la urbanización y servicios para Ascende.
- Contamos con energía eléctrica en la puerta del desarrollo, el L-110 (las oficinas) ya cuentan con luz eléctrica y contrato con CFE.

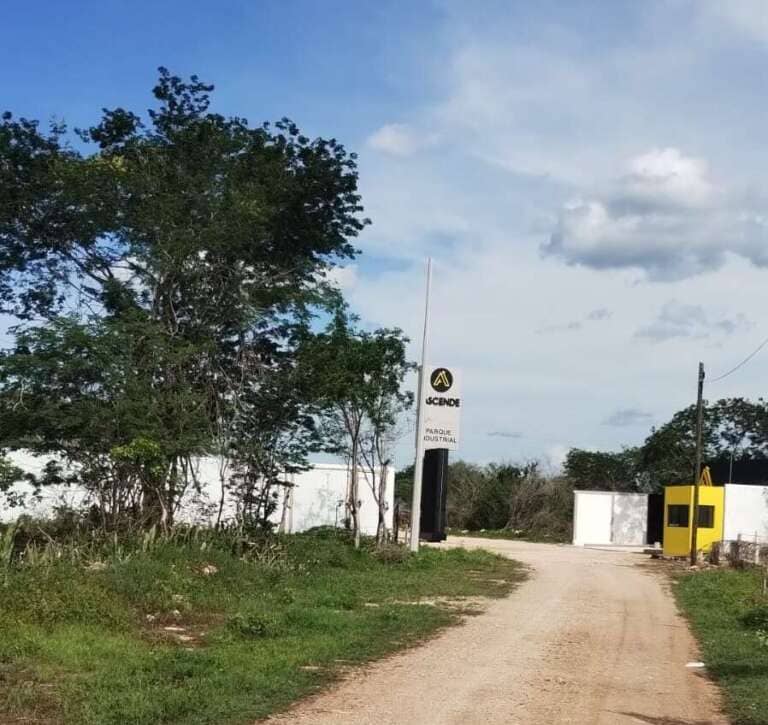

- Ya se dio inicio a la instalación de la red de energía eléctrica interna del desarrollo, en el transcurso del 2025 vamos a tener energía eléctrica a media tensión a pie de cada lote.
- Está por finalizar la instalación de la cerca perimetral de todo el proyecto, manteniendo la seguridad y cuidado de Ascende.
- Las oficinas administrativas cuentan ya con servicio de internet por parte de Telmex, la instalación de fibra óptica ya se encuentra en Ascende.
- El equipo topográfico está trabajando en el marcaje de cada uno de los lotes individuales para su entrega en 2025.
Rumbo al 2025…
¡Llevamos el 80% vendido! Aún estás a tiempo de adquirir tu lote en Ascende con excelentes condiciones de financiamiento, recuerda que nuestra fecha de entrega es diciembre 2025.
De parte de todo el equipo de EG2 Desarrollos y Ascende Parque Industrial, queremos agradecerles por la confianza depositada en nuestro proyecto. Y reiteramos nuestro compromiso para cumplir en tiempo y forma a todos nuestros clientes e inversionistas.
